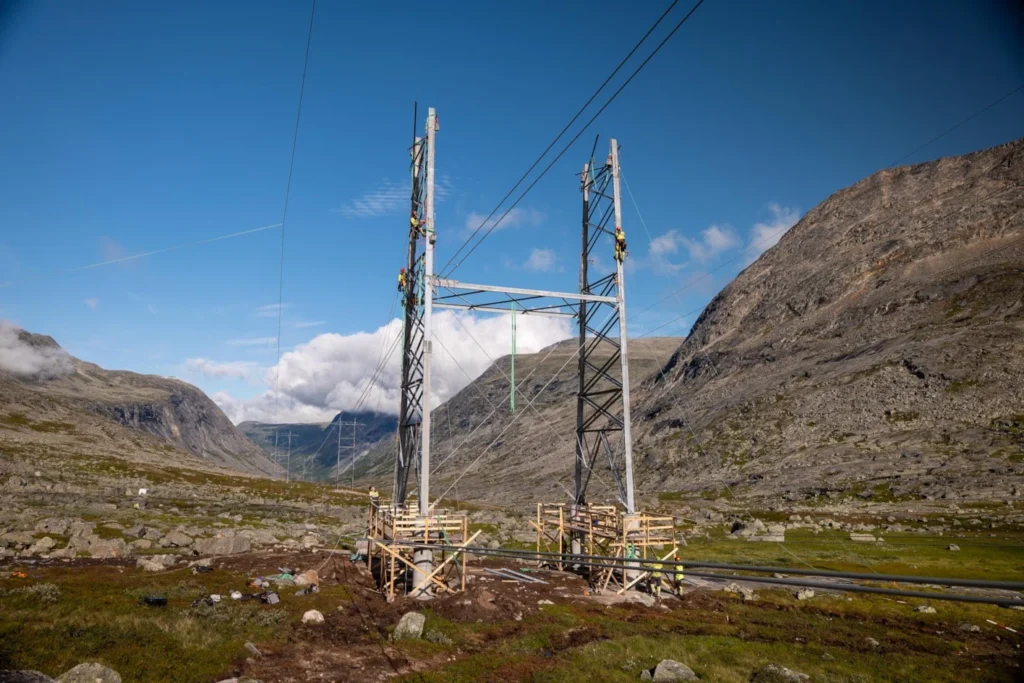

Ferdig med rettingen etter et av Statnetts største havarier
Den siste, permanente masten er nå på plass, med fire meter høye fundamenter, etter det heftige havariet da et snøskred ødela tre master i høyfjellet over Narvik.

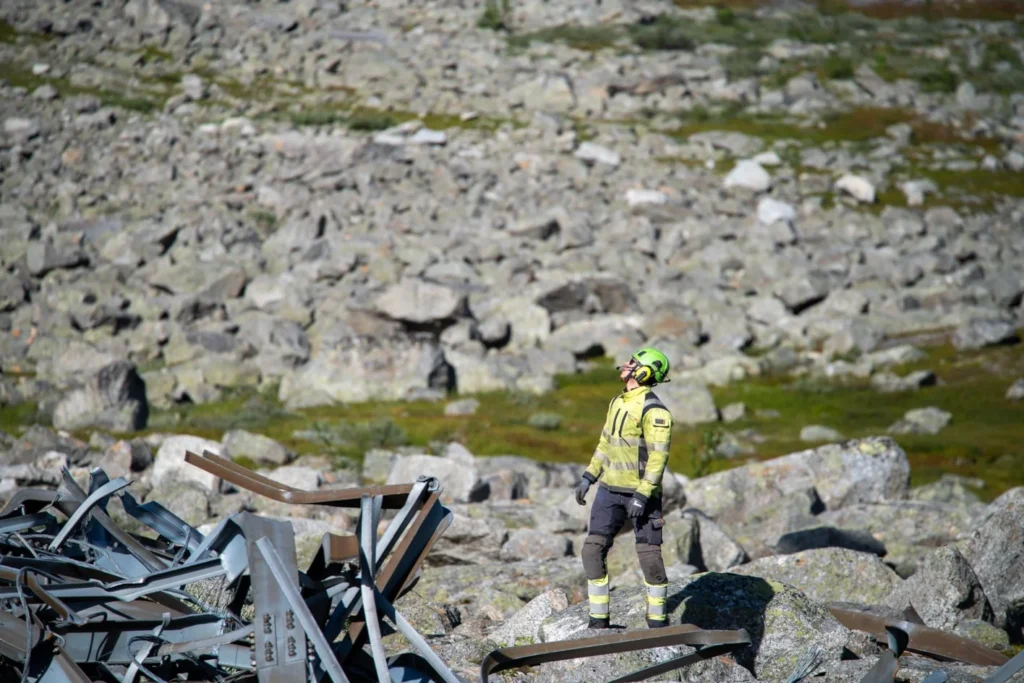

Det var 18. mars i år at det voldsomme uværet, og det medfølgende snøskredet, ødela master på to forskjellige steder og 20.000 mistet strømmen i flere timer.
Reparasjonsarbeidet startet så snart det var mulig å ta seg inn til områdene, men først 22. april kom kraftledningen Ofoten-Kvandal i drift igjen med midlertidige beredskapsmaster. Ikke før 13. mai var også Ofoten-Kobbvatnet i drift, med nye, permanente master ved Vadbekkvatnet.
Normal drift fra september

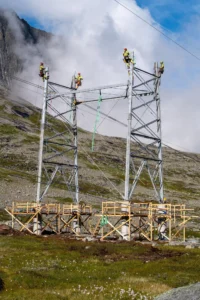

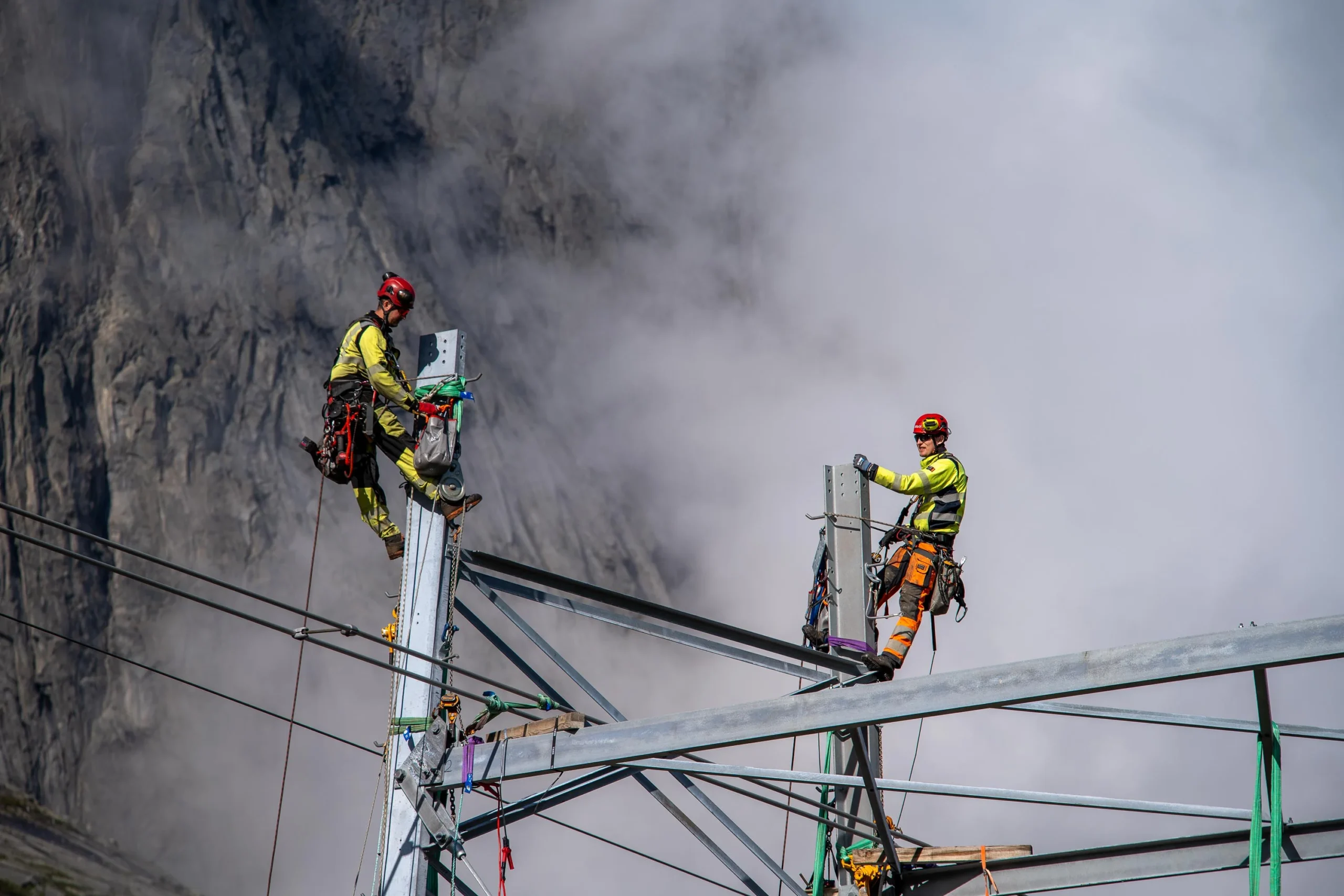

De siste ukene, i sommerlige forhold, ble arbeidet med å erstatte midlertidige master erstattet av ny permanent mast i Skamdalen også satt i gang, slik at Ofoten-Kvandalen nå er satt i normal drift.
– Dette er et område med krevende klima og topografi. Sommersesongen er kort på fjellet, og det har vært nødvendig å jobbe effektivt for å få på plass en permanent løsning som skal tåle uvær også høst- og vinterstid, sier Tore Langeland, konserndirektør for saleggsdrift og beredskap i Statnett, i en melding,

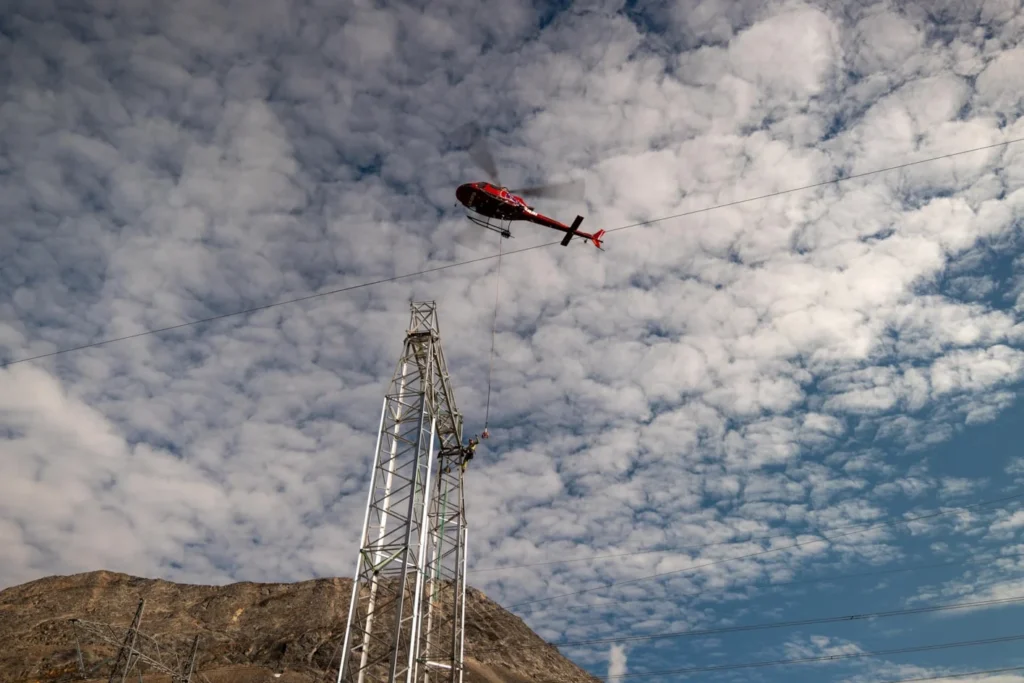

Gjennom sommeren hentet Statnett inn Prestjord Maskin for få på plass fundamenter til masten i Skamdalen og helikopterselskapet Heliteam for å få materiell på plass.
I perioden 18. august til 5. september var strømmen midlertidig utkoblet på Ofoten-Kvandalen slik at den permanente masten kunne komme på plass.
Flyttet 30 meter

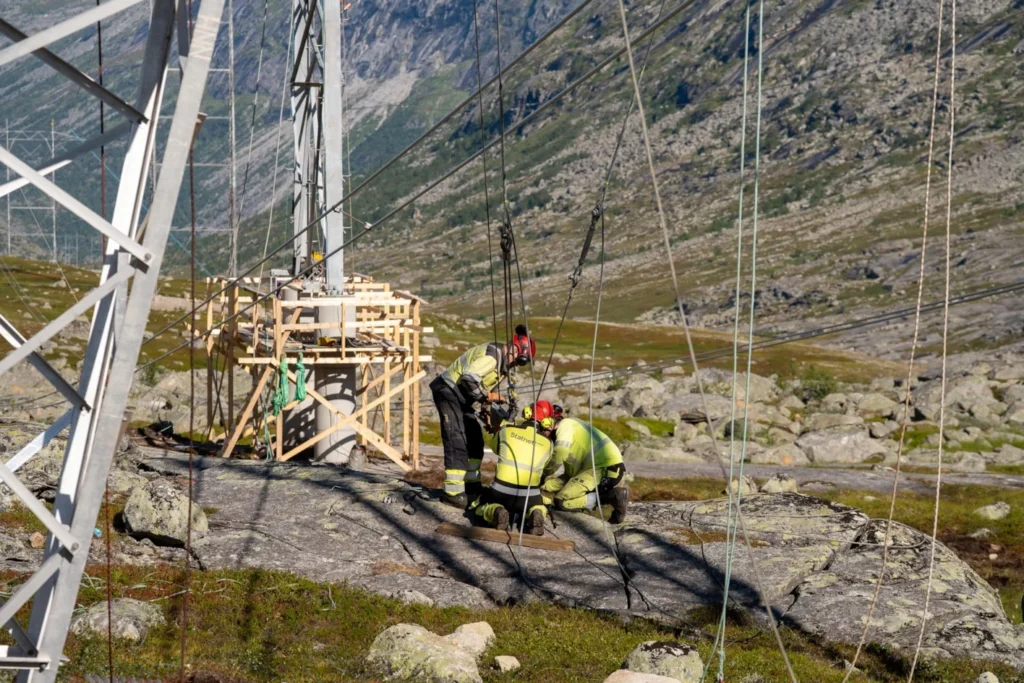

NVE har godkjent at den nye masten er flyttet 30 meter sørover, ut av rasområdet, og den er støpt i fjellet med fire meter høye fundamenter for forhindre havari ved eventuelle nye snøskred. Arbeidene er utført av Statnetts lokale driftsgruppe og en egen beredskapsgruppe, men Langeland understreker at det ikke hadde vært mulig å få til uten tett samarbeid med lokale bedrifter.
– Uten samarbeidet i Statnett og med lokale bedrifter, hadde prosjektet stoppet opp, sier Langeland og beskriver hvordan et slik havari stiller helt spesielle krav til koordinering og å “trå ut av” de vanlige arbeidsoppgavene.
– Det er mye planlegging og koordinering som må på plass før selve reparasjonsarbeidet ute i felt kan begynne. Prosjektering, konsesjon fra NVE, avtaler med berørte grunneiere og reindrift, i tillegg til selve jobben som gjøres når masta skal monteres, påpeker Langeland.
Bredskapsmaster demontert

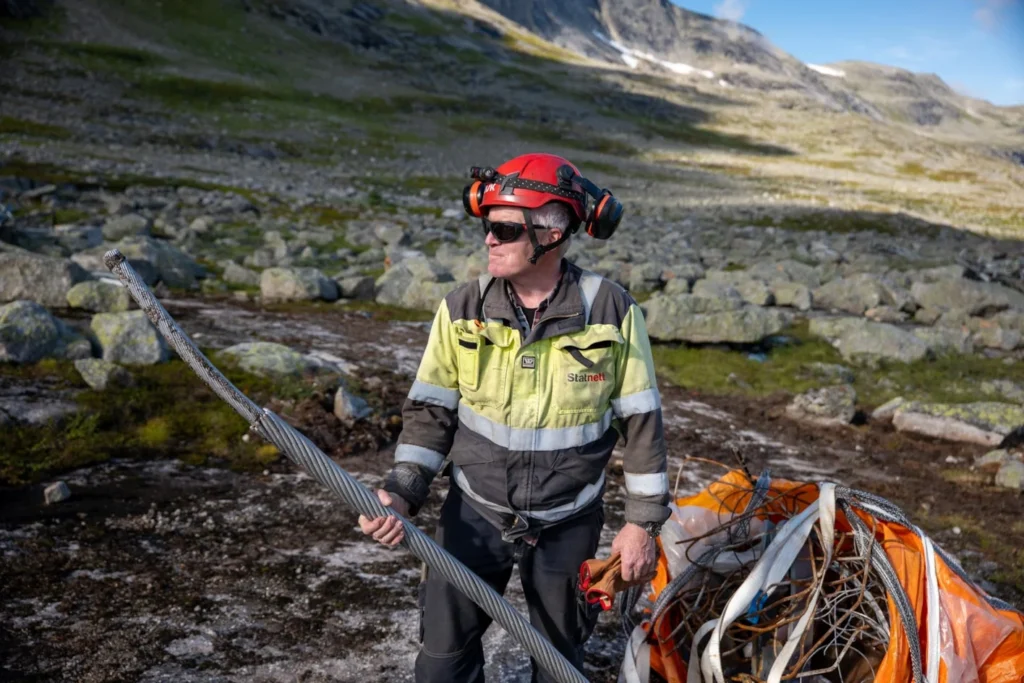

Berdskapsmastene som har vært i bruk har i tillegg blitt demontert og satt på lager, klare til ny innsats ved behov.
– Beredskapsmastene er lagret til fremtidig bruk og vi er bedre rustet for den kommende vinteren, sier prosjektleder for reparasjonsarbeidene, Johan Astor Bjerkmo, som beskriver selve havariet som ” de største vi har hatt noen gang”.
– Nå er alle tre mastene montert, og kraftledningene er på drift og klar for en ny vinter. De nye mastene er kraftigere, og fundamentene er sterkere slik at det skal stå imot et eventuelt nytt ras, forsikrer Bjerkmo.
