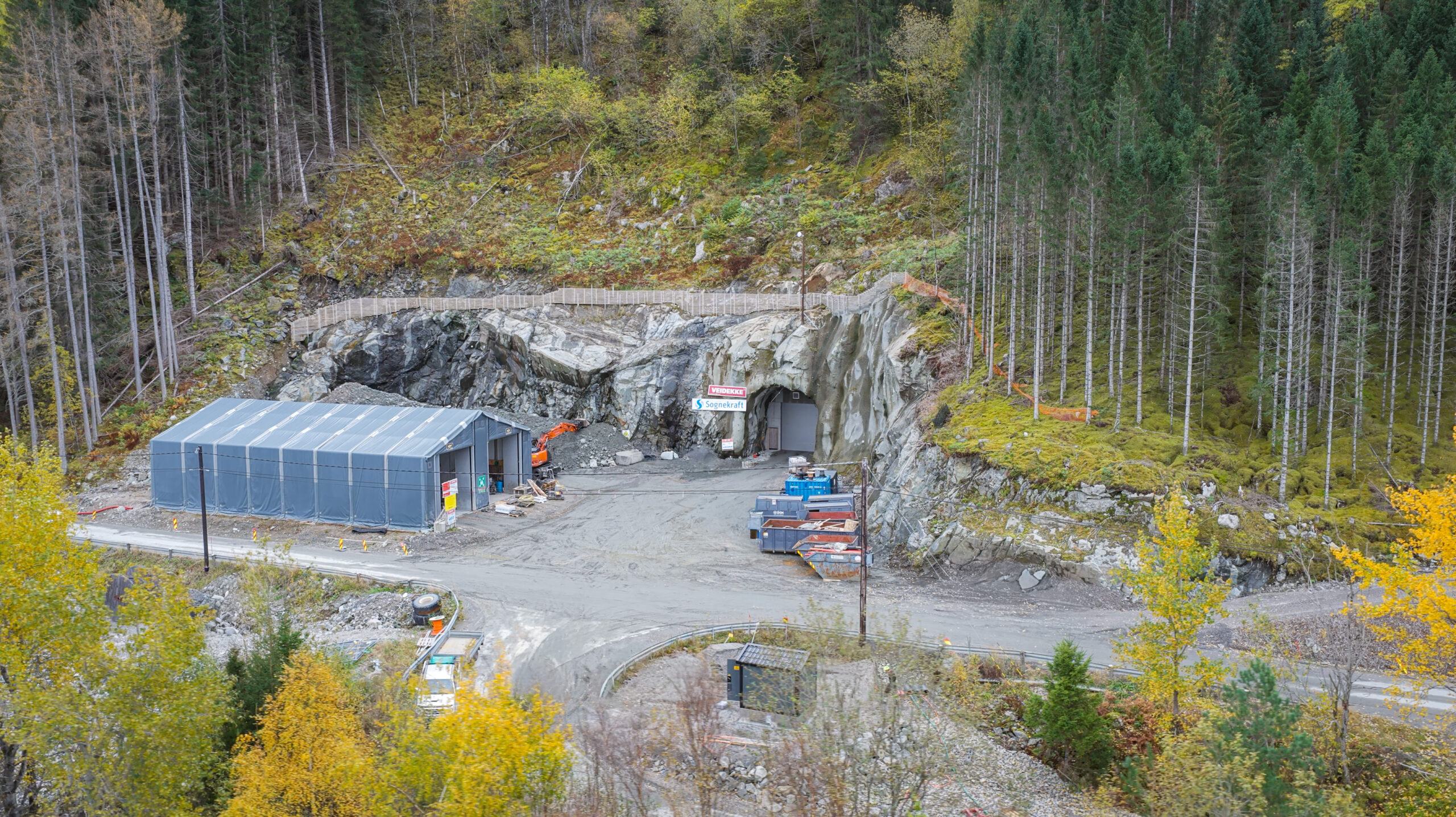

Måtte “redde” lokal forsyning på dag fire
På dag fire av idriftsettelsen måtte Sognekrafts nye kraftverk Feios ta over forsyningen av strøm fra Statkraft til Vik kommune i Sogn.
Årsaken var at Statkrafts anlegg i området, som normalt forsyner Vik, var ute for vedlikehold.
– Vi fikk et spørsmål om vi kunne levere til Vik, noe vi da gjorde på dag fire av idriftsettelsen, sier prosjektleder Bernt Erlend Fridell til Energiteknikk.
Han omtaler det hele som en “spesiell situasjon”, men heldigvis fungerte alt som det skulle ved kraftverket da produksjonen, som vanligvis skal andre veien, ble sendt til Vik.
Leverte til ferja
Som Energiteknikk har omtalt, har kraftverket en midlertidig påkobling på en 66 kV-linje til Sogndal, i påvente av at Statnett bygger ny transformatorstasjon i Vik med tilstrekkelig kapasitet. Det skjer trolig tidligst i 2030.
Den midlertidige forbindelsen gjør at Feios ikke kan levere full effekt fra kraftverket, men siden den samme 66 kV-linja blir brukt som back up-forsyning til Vik, var det imidlertid problemfritt for Feios å sende kraften dit.
– Det var positivt for oss at vi fikk testet leveringen også i den retningen, sier Fridell, som understreker at alt gikk som planlagt, uten dramatikk.
– Jeg bor nord for fjorden og må ta ferje over til kraftverket. Det var en spesiell følelse da ferja plugget inn og jeg visste at det var vi som leverte strømmen, medgir prosjektlederen.

Halvt år før planen
Det var i forrige uke at den første generatoren ble satt i drift, og kraftverket ble knyttet til nettet onsdag, dagen før leveransen til Vik. Aggregat nummer to kommer i gang førstkommende torsdag.
Idriftsettelsen er omtrent et halvt år før den opprinnelige planen, påpeker Fridell, som innrømmer at pulsen var “litt høy” da anlegget skulle testes første gang.
– Det er alltid spennende å se om alle komponentene spiller på lag, og om ting fungerer slik de skal. Det måtte, som ventet, noen testrunder til før turbinen begynte å snurre skikkelig – men etter det har det gått mer eller mindre slag i slag, seer Fridell.
Kraftverket skal kunne levere 98 GWh strøm i året. Siden første spade ble satt i jorden 7. mars 2023 er det lagt ned over 300.000 arbeidstimer totalt i prosjektet, anslår Sognekraft.
Hovedentreprenør er Veidekke og leverandørene Andritz og Spetals Verk var også med på de siste testene ved idriftsettelsen. Normal drift blir etter planen i november.
