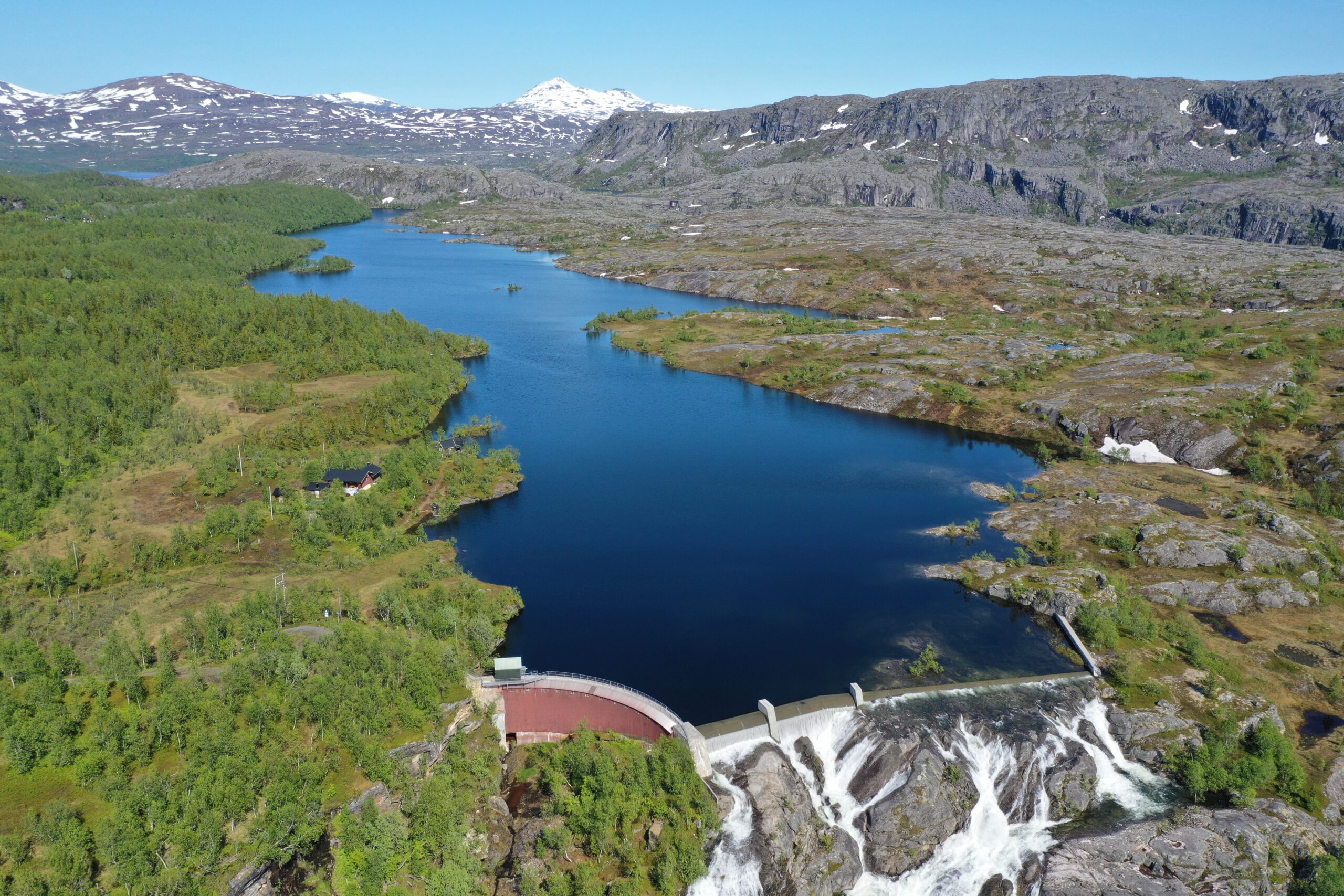

Her fra Nygårdsvatn planlegges inntak til det nye kraftverket. (Foto: Nordkraft)

For en halv milliard kroner kan Nordkraft få nytt kraftverk med økt effekt.

Nygård kraftverk i Narvik ble satt i drift i 1932. Nå har Nordkraft søkt om konsesjon for nytt Nygård kraftverk.

– Når vi må reinvestere i et nytt kraftverk, planlegger vi å gjøre det rustet for fremtidens behov. Dette ved at det kan produseres mer når det trengs, og spares vann i andre perioder, sier produksjonsdirektør i Nordkraft Marius Larsen i en pressemelding.

Produksjonsdirektør Marius Larsen i Nordkraft. (Foto: Nordkraft)

Mindre falltap

Nordkraft vurderte å sette inn nye maskiner i dagens kraftverk eller å bygge nytt kraftverk der det gamle står, men går istedenfor å bygge et kraftverk i fjell ved elvas naturlige utløp, med helt nye vannveier.

Den installerte effekten økes fra 25,9 MW til 40 MW. Årlig energiproduksjon skal økes fra 114,2 GWh til 123,2 GWh, på grunn av bedre virkningsgrad og mindre falltap i nye vannveier.

Nytt inntak planlegges i Nygårdsvatn. Derfra blir det tunell til kraftstasjonen, og videre til utløpet ved Storelva bru. Mens den gamle tunnelen var 3,6 kilometer lang, blir den nye 3,3 kilometer lang.

Halv milliard

Investeringen er beregnet å bli om lag 500 millioner kroner, men at både konsesjonen, detaljprosjektering og tid vil påvirke hva det endelig blir, understreker selskapet.

Prosjektleder Petter Skogvoll svarer slik på spørsmål fra Energiteknikk om når de regner med å starte byggingen.

– Basert på tilbakemelding fra myndighetene er saksbehandlingstiden antatt å være to år, men vi har forventninger om at prosjektet blir prioritet så er forberedt på at det kan komme tidligere, sier han.

Prosjektleder Petter Skogvoll i Nordkraft. (Foto: Nordkraft)

Bakgrunnen for at det kan bli prioritert er at det er et opprustnings- og utvidelsesprosjekt, at det er storkraft og at det innebærer få inngrep i vassdraget.

Snart 100 år

Basert på lignende prosjekter antar Skogvoll at byggetiden vil være to til to og et halvt år.

– Da vil vi kunne ha et ferdig anlegg i 2030, sier Skogvoll.

Nygård kraftverk ble satt i drift i 1932. Våren 1940 ble kraftverket skutt i brann, gjenoppbygget, og satt i drift igjen før jul. I 1997-1998 ble den siste store moderniseringen av kraftverket gjennomført. Da ble både magnetisering, turbinregulator, høyspentanlegg, kjølevannsanlegg og kontrollanlegg byttet ut. Nå er det altså på tide å bytte ut hele kraftverket.
