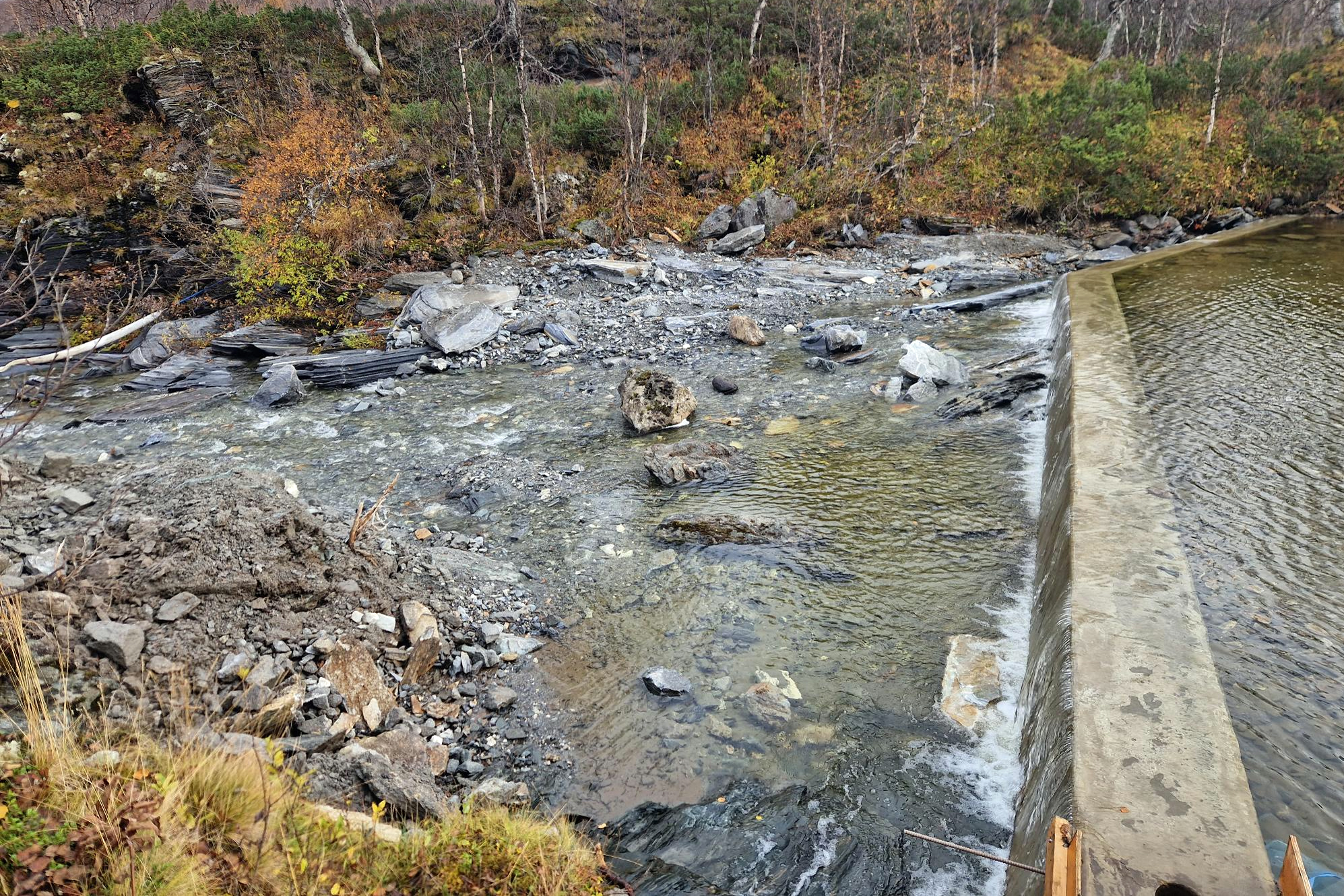

Blant annet arbeid på denne terskelen i Virvasselva får nå Statnett millionbot for å ha gjennomført. (Foto: Statskog)

NVE ilegger Statkraft et overtredelsesgebyr på 1 million kroner for å ha gjennomført anleggsarbeid uten godkjent detaljplan.

Publisert sak oppdatert med kommentar fra Statkraft.

Anleggsarbeidet ble utført i VirvasselvaTverråga og Dalselva ved selskapets kraftverk i Rana kommune.

Elvene er en del av Bjerka-Pluravassdragene, hvor Statraft siden 1962 har hatt konsesjon for å gjennomføre reguleringer.

Statkraft sendte de tre detaljplanene til NVE i juli 2023 og direktoratet sendte de så ut på høring i oktober 2023.

Tre måneder senere fikk NVE imidlertid tilbakemelding fra Statskog SF, som er grunneier i området, om at arbeidene allerede var utført. Statskog informerte da også om at terskel Thomasstrand var blitt rehabilitert.

Må godkjennes først

Mari Hegg Gundersen, seksjonssjef for miljøtilsynet i NVE. (Foto: NVE)

NVE understreker at tillatelsen Statkraft har innebærer at Statkraft plikter å sende inn planer for arbeid som skal gjøres og at arbeidet ikke kan påbegynnes før NVE har godkjent planen.

– NVE forventer at Statkraft, som er en stor og profesjonell aktør, overholder kravene i konsesjonen. Det er alvorlig å mangle godkjente planer ved oppstart av et anlegg. Derfor får Statkraft Energi AS nå et større overtredelsesgebyr, sier Mari Hegg Gundersen, seksjonssjef i NVE, i en pressemelding.

Arbeidene det er snakk om ble utført i 2022-2023, da det var behov for å fikse på terskler i de tre elvene, som ble bygget tidlig på 1970-tallet.

Statkraft gjennomførte dette arbeidet uten at NVE hadde godkjent detaljplan for miljø og landskap, konstaterer direktoratet.

NVE mener derfor at Statkraft har brutt et sentralt og grunnleggende konsesjonsvilkår ved å utføre tiltak på tersklene uten godkjennelse.

Statkraft sterkt uenig

Da NVE varslet gebyret ifjor, var Statkraft sterkt uenig i at en bot var på sin plass.

– Vedlikehold/rehabilitering av de aktuelle tersklene krevde etter vår oppfatning ikke forutgående godkjennelse av planene, skrev Statkraft i sitt svar til NVEs varsel  5. februar i fjor, fem dager etter fristen NVE hadde gitt for tilbakemelding.

Selskapet forklarte samtidig at de hadde endret praksis i slike saker – og at hvis NVE likevel ville ilegge et gebyr, måtte det settes lavt.

Skal sette seg inn i begrunnelsen

– Vi mener at når varselet kommer nesten ett år etter at NVE blir kjent med saken, må det oppfattes slik at NVE ikke anså overtredelsen som grov eller presserende å rette, skrev Statkraft, uten å nå fram.

Pressetalsperson Geir Fuglseth i Statkraft sier selskapet nå vil vurdere hva de skal gjøre videre i saken.

– Vi vil først sette oss inn i begrunnelsen for vedtaket, sier han til Energiteknikk.
