Starter å bygge Liåsen trafostasjon
Statnett og Elvia skal etablere en ny transformatorstasjon ved Klemetsrud i Oslo. Nå starter anleggsarbeidene.
Norges vassdrags- og energidirektorat (NVE) har godkjent Statnetts detaljplan for hvordan anleggsarbeidene skal utføres for bygging av Liåsen transformatorstasjon sør for Grønmo avfallsdeponi i Oslo. Det betyr at alle nødvendige tillatelser er mottatt for å kunne starte opp arbeidet med å etablere en ny transformatorstasjon i Oslo, skriver Statnett i en melding.
– Liåsen transformatorstasjon blir viktig for strømforsyningen sørøst i Oslo og for at mer forbruk kan tilknyttes lokalt. Dette er et prosjekt som har vært planlagt i mange år, og vi er glade for å kunne sette i gang byggearbeidene med å forsterke strømnettet i denne delen av Oslo, sier prosjektleder Thomas Weisser Fennefoss i Statnett i meldingen.

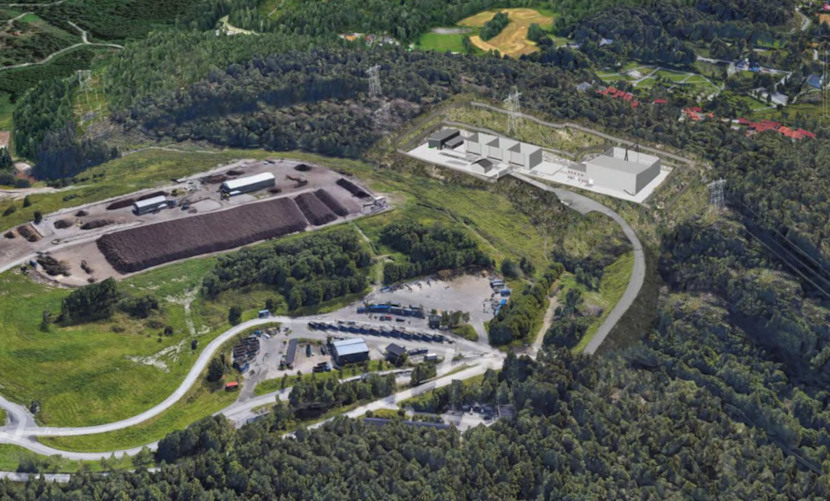

Det skal opparbeides rundt 18 dekar inngjerdet areal til transformatorstasjonen, som vil bestå av bygg og anlegg med plass til fire transformatorsjakter. Statnett og Elvia vil ha hvert sitt nye stasjonsbygg, som skal huse de tekniske anleggene.
Skal sprenge
Regionalnettet i Oslo er høyt belastet og har i dag begrenset kapasitet til å forsyne nytt forbruk. Industriplaner som karbonfangstanlegget ved Klemetsrud kan ifølge Statnett først realiseres når Liåsen transformatorstasjon er på plass.
Stasjonen, ledningene og vei vil beslaglegge noe av friluftsområdet nord på Liåsen. Arbeidene startet opp i midten av oktober med nødvendig skogshogst. Fra november vil det utføres sprengningsarbeider som vil pågå periodevis til våren 2025.
Fra våren 2025 vil bygningene oppføres, og mot slutten av 2026 starter arbeidene med å levere og installere de elektriske anleggene.
Ferdig i 2027
De gassisolerte anleggene (GIS) på 420 kV og 132 kV vil installeres med ny teknologi uten den kraftige drivhusgassen SF₆.
Statnett vil også legge om rundt én kilometer av dagens 420 kV kraftledning mellom Frogner og Follo inn til den nye stasjonen. Det vil innebære å sette opp nye master og deretter rive noen eksisterende master.
Elvia vil etablere en ny kraftledning på 132 kV som skal knytte den nye stasjonen til den eksisterende kraftledningen mellom Solbergfoss og Abildsø. Elvia skal også installere kabler som skal forsyne stasjoner på Klemetsrud.
Byggearbeidene planlegges ferdigstilt i løpet av 2027, og den nye stasjonen settes på drift før vinteren 2027/2028.
